由杭(hang)州華(hua)新機電工程有限公(gong)司(si)總包的(de)華(hua)潤電力(溫州)有限公(gong)司(si)兩臺1600t/h卸船機滾裝(zhuang)工程順利竣工。

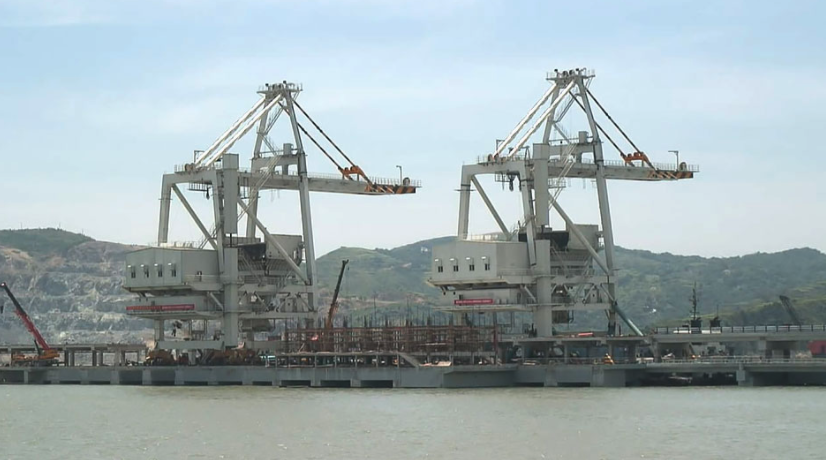

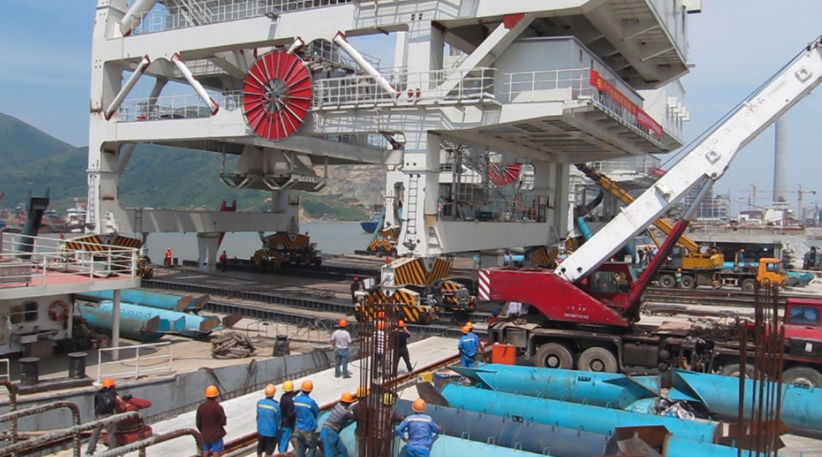

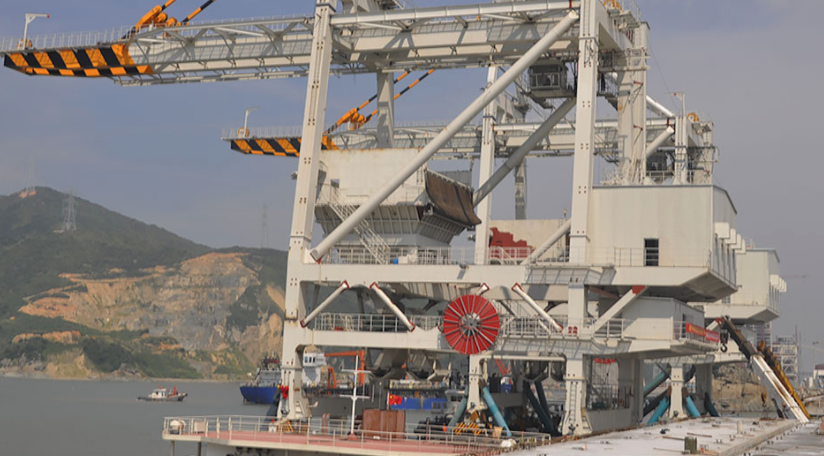

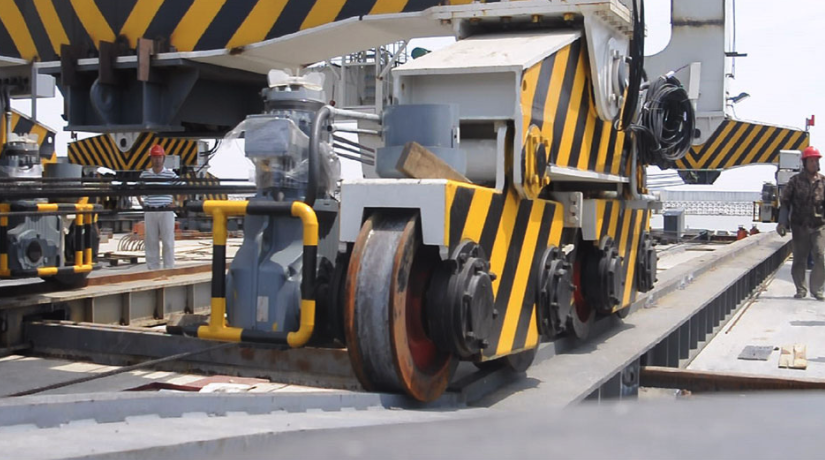

該兩臺卸船(chuan)機(ji)于2013年(nian)6月底在張(zhang)家港制造基(ji)地整機(ji)安(an)裝結束后,于7月11日(ri)(ri)開始(shi)滾(gun)裝,分別于7月11日(ri)(ri),7月13日(ri)(ri)滾(gun)裝上船(chuan),7月17日(ri)(ri)出港,經7天海上航行后,卸船(chuan)機(ji)抵(di)達電廠(chang)碼(ma)頭,7月26日(ri)(ri)和28日(ri)(ri),卸船(chuan)機(ji)正式滾(gun)裝上岸并順(shun)利頂升入軌(gui)。
華潤電力兩(liang)臺1600t/h卸(xie)船機(ji)滾(gun)裝(zhuang)(zhuang)工程是(shi)華新機(ji)電首(shou)次自主(zhu)進行大型(xing)(xing)設(she)備(bei)的(de)滾(gun)裝(zhuang)(zhuang)。在(zai)整個工程中,項(xiang)目相關領(ling)導和技術人員對碼頭水(shui)工滾(gun)裝(zhuang)(zhuang)段要求、海上運輸卸(xie)船機(ji)工況的(de)特殊要求、駁船選型(xing)(xing)、以及如(ru)何利用潮差和船舶吃水(shui)深(shen)度、鉸接滾(gun)裝(zhuang)(zhuang)過(guo)渡(du)梁設(she)計等諸多(duo)(duo)關鍵點作了深(shen)入的(de)探(tan)討和研究,也因此獲得了許多(duo)(duo)寶貴的(de)經驗。
滾裝(zhuang)工(gong)程的(de)順(shun)利竣工(gong),不僅(jin)為(wei)使用單位(wei)的(de)順(shun)利投(tou)產提供了(le)有力(li)的(de)保證,同時為(wei)公(gong)司大型設備整機交付、開拓國際市場奠定了(le)堅實的(de)基礎。
